今日の(有)OSCM住宅工房の動き -62ページ目

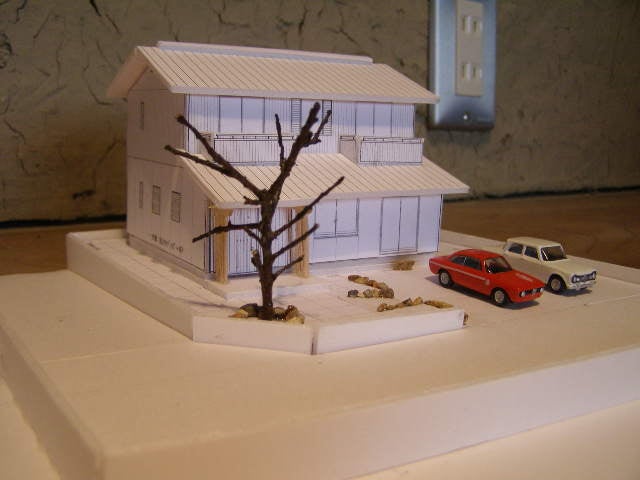

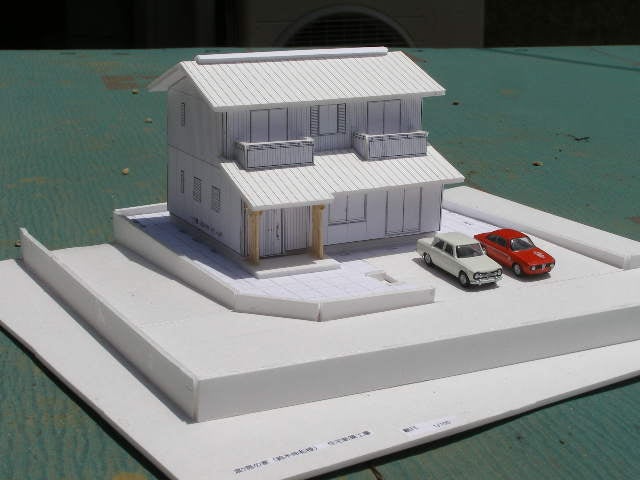

渡ケ島の家新築工事上棟予定



渡ケ島の家模型2


5/20(火)


渡ケ島の家新築工事上棟日変更いたしました。6/10(火)です。それまでに外部先行配管工事・外構塀工事を進めて行きたいと思っています。今週の22日から先行配管・外構施工予定しています。

豊保の家新築外部塗装工事完了

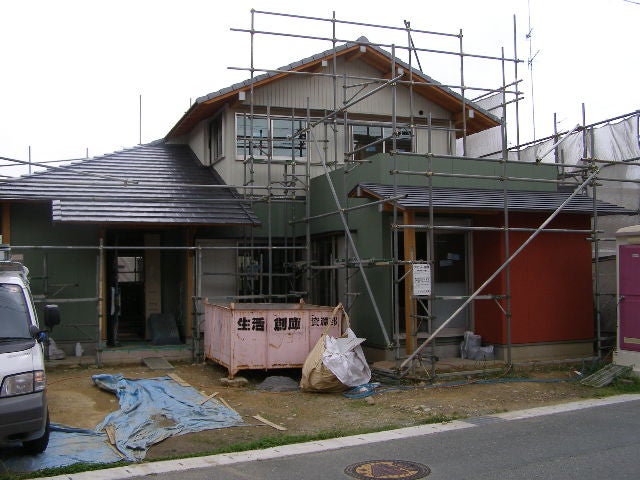

豊保の家外部塗装完了


5/19(月)


今日は豊保の家外部塗装工事完了確認に行ってきました。今週雨樋の施工終了しまして来週の28日に足場解体する予定です。6/中旬には完成予定としています。

しもかんぞの家新築工事プラン打合せ

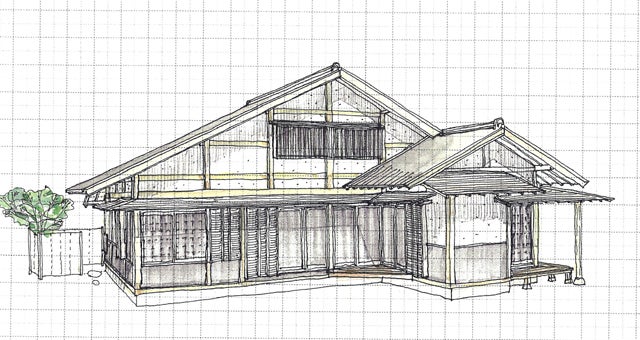

しもかんぞプランH


5/14(水)


今日は夕方よりしもかんぞの家のお客様とプラン打合せに行ってきました。プランはほぼ決定しこれより実施設計に入って行きます。分家申請・土地分筆等行い進んで行く予定です。上記のパースが立面南側です。

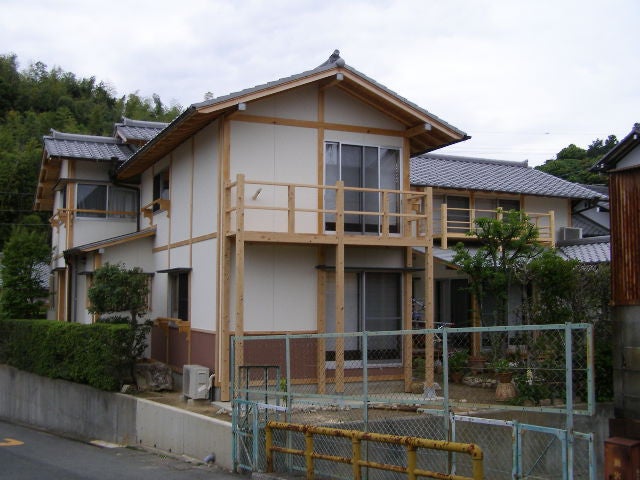

むかいやまの家外部装飾工事完了


むかいやま外部格子完了1


むかいやま木製ベランダ完成2

5/12(月)


今日はむかいやまの家外部木製ベランダと窓木製格子の取り付けおこないました。9日から行い今日完成です。やはり外部に装飾するとまた一段といい感じに仕上がっています。

渡ケ島の家基礎工事完了


渡ケ島の家基礎完了

5/8(木)


渡ケ島の家基礎工事完了いたしました。引き続き外部浄化槽埋設工事・先行配管工事・隣地境界CB積と進んでいきます。上棟日変更いたしまして、6/4又6/7になると思います。早々の段取りをしいかなければ・・・・。


豊保の家木工事完了


豊保の家木工事完成

5/7(水)


今日はゴールデンウィーク休み明けということで全現場の状況確認に行ってきました。その中でも一番豊保の家工事が木工事も終わり動いていましたのでご紹介いたします。内装クロス工事・内装左官工事と進んでいます。来週より内部仕上げ工事・外部塗装工事と進む予定です。

ゴールデンウィークのお休みの御知らせ

5/2(金)


ゴールデンウィークのお休みの御知らせですが、明日5/3~5/6までお休みさせていただきますので宜しく御願いいたします。急用等がありましたら私の携帯電話の方にご連絡ください。

米沢古民家再生工事完成


米沢古民家完成1



米沢古民家完成2


5/1(木)


今日の午前中は米沢古民家再生工事完成自主点検に行ってきました。畳が入りいい感じに仕上がっています。キッチンも手作りキッチンでなかなかレトロに仕上がっています。5/11に引渡し致します。大変お待たせ致しました。又古民家再生の工事施工させていただき誠に有難うございました。

米沢古民家再生工事清掃


米沢古民家清掃1



米沢古民家清掃2


4/26(土)


今日は米沢古民家」再生工事の残材撤去・清掃工事確認に行ってきました。来週畳敷き込み工事・サッシ調整・網戸・格子取付等で完成になります。早く元の畳が入っていいイグサの香りを嗅ぎたいものです。

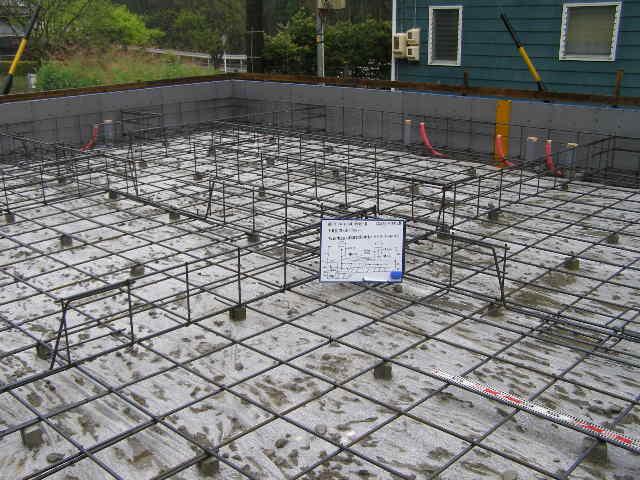

渡ヶ島の家基礎配筋検査


渡ケ島の家配筋検査1



渡ケ島の家配筋検査全体


4/24(木)


今日は午後より基礎ベース生コン打ちを予定していましたのでその前の鉄筋(配筋)検査に現場まで行ってきました。生憎の雨模様となりましたので午後の生コン打ちは延期で明日の午後1番施工に変更いたしました。配筋検査時の写真に自分自身の全体写真を入れなければいけないのですが雨で業者さんが誰もいませんので、一生懸命タイマーでデジカメのシャッターを押すのですがうまい具合に自分自身が入りませんこれでも3回シャッター切ってようやくの1枚です・・・・。おぉ~・・・。なんとかといった感じです。あまりしていると本業ができないのでここら辺にして配筋の検査に移りました。施工は丁寧にしてある様子で合格です。
